Sonderwünsche Neubau Vertrieb steuern bedeutet, Käuferwünsche mit Ausführbarkeit, Preis und Termin zusammenzuführen. Zwischen Reservierung und Beurkundung werden Grundrisse besprochen, Materialien ausgewählt und zusätzliche Elektroanschlüsse angefragt. Im Verkaufsgespräch klingt eine Anpassung überschaubar. Für die Umsetzung können jedoch Fachplanung, Einkauf und Bauleitung beteiligt sein. Ohne dokumentierte Entscheidung bleibt unklar, welche Aussage bereits abgestimmt ist und welche lediglich eine Möglichkeit beschreibt.
Die kritische Schnittstelle liegt zwischen der Käuferkommunikation und der Freigabe zur Ausführung. Ein technisch möglicher Wunsch kann wirtschaftlich ungeklärt sein. Ein angenommenes Angebot kann auf einem überholten Plan beruhen. Eine rechtzeitig eingegangene Anfrage kann zu spät vollständig werden. Deshalb genügt es nicht, Gesprächsnotizen an der Kontaktakte abzulegen und die weitere Bearbeitung per E-Mail zu verteilen.
Dieser Beitrag beschreibt die Steuerung ab der konkretisierten Änderungsanfrage: vom Leistungsabgleich über Preisstufen und Baufristen bis zur Übergabe und Zahlungsprüfung. Im Mittelpunkt steht der Sonderwunsch als eigener Vorgang an der Einheit. Damit können Sie den Bearbeitungsstand gegenüber Käufern erklären und intern nachvollziehen, auf welcher Grundlage eine Zusage entstanden ist.
Wie können Sie Sonderwünsche Neubau Vertrieb steuern?
Sie steuern Sonderwünsche über einen eigenen Vorgang je Einheit: Wunsch konkretisieren, technische Machbarkeit prüfen, Preis freigeben, Angebot befristen, Annahme und Vertragsform klären sowie die Ausführung übergeben. Jeder Übergang benötigt einen benannten Verantwortlichen und einen dokumentierten Nachweis. Der Vertrieb kommuniziert den freigegebenen Stand und trennt ihn sprachlich von offenen Prüfungen.
Beginnen Sie mit dem vertraglich vorgesehenen Leistungsumfang beziehungsweise vor Vertragsschluss mit dem vorgesehenen Angebotsumfang. Erst der Vergleich mit dieser Ausgangsbasis zeigt, ob eine zusätzliche Leistung, ein Austausch oder lediglich eine Auswahl innerhalb des Standards vorliegt. Verknüpfen Sie dafür die maßgebliche Baubeschreibung und den passenden Planstand. Die Aussage „anderer Boden gewünscht“ reicht nicht: Material, betroffener Bereich, entfallende Leistung und gewünschte Ausführung sollten eindeutig beschrieben sein. Unklare Grundlagen wandern sonst unverändert in Kalkulation und Ausführung weiter.
Für das Sonderwunschmanagement Bauträger empfiehlt sich eine klare Trennung zwischen fachlichen Zuständen und Vertriebsphasen. Die Einheit kann reserviert bleiben, während der Wunsch technisch geprüft wird. Ein Verkaufsfortschritt darf die Änderungsprüfung nicht automatisch überspringen. Umgekehrt sollte eine abgelehnte Ausstattungsänderung den gesamten Verkaufsvorgang nicht als verloren markieren. Diese Trennung erlaubt sachliche Käufergespräche: Sie können die Einheit weiter betreuen und zugleich präzise erklären, welche Variante geprüft, angeboten, abgelehnt oder zur Ausführung übergeben wurde.
- 1Ausgangsleistung und gewünschte Abweichung eindeutig zuordnen.
- 2Machbarkeit, Preis und Termin getrennt entscheiden.
- 3Angebotsfassung und Annahme nachvollziehbar verbinden.
- 4Vertragsprüfung und Übergabe vor der Ausführungsfreigabe abschließen.
Welche Angaben gehören in den Sonderwunschvorgang?
In den Sonderwunschvorgang gehören Einheit, Käuferbezug, Ausgangsleistung, Änderungsbeschreibung, Planfassung, betroffenes Gewerk, Verantwortliche, Fristen, Preisstand und Freigaben. Ergänzen Sie Angebotsfassung, Annahmenachweis und Übergabebestätigung. Entscheidend ist die eindeutige Verbindung dieser Angaben: Eine Zustimmung zu einer älteren Zeichnung darf nicht als Freigabe der aktuellen Ausführung erscheinen.
Wenn Sie Sonderwünsche im CRM dokumentieren, sollte die Einheit der fachliche Bezugspunkt sein. Die Kontaktakte allein ist ungeeignet, sobald Käufer verschiedene Einheiten prüfen oder ein Ansprechpartner wechselt. Legen Sie den Wunsch als verknüpften Datensatz an, sofern das eingesetzte System diese Struktur unterstützt. Andernfalls empfiehlt sich eine standardisierte Vorgangsakte mit eindeutiger Referenz. Der Zusammenhang zwischen Einheit, Anfrage, Angebot und Plan muss auch nach einer Vertretungsübergabe ohne Rückfragen an den ursprünglichen Berater erkennbar bleiben.
Vermeiden Sie Freitext als Ersatz für steuerungsrelevante Felder. Ein Datum in einer Gesprächsnotiz lässt sich schwer zuverlässig überwachen; ein Fristfeld kann dagegen eine Wiedervorlage auslösen. Freitext bleibt für Begründungen sinnvoll, etwa warum eine Leitungsführung ausgeschlossen wurde. Trennen Sie außerdem externe Beschreibungen von internen Kalkulationsdetails. Käufer und Vertriebspartner benötigen einen verständlichen Leistungsumfang und den freigegebenen Angebotspreis. Interne Einkaufskonditionen und Ergebnisziele sollten über die dafür vorgesehenen Rollen erreichbar sein.
- Identität: Projekt, Einheit, Käuferbezug und Vorgangsreferenz.
- Leistung: Standard, gewünschte Änderung, Gewerk und Planfassung.
- Steuerung: Zuständigkeit, Bearbeitungsstand, Stichtag und offene Voraussetzung.
- Nachweise: Kalkulation, Angebot, Annahme, Formprüfung und Übergabe.
In der Software
Reservierung mit lückenloser Prüfspur

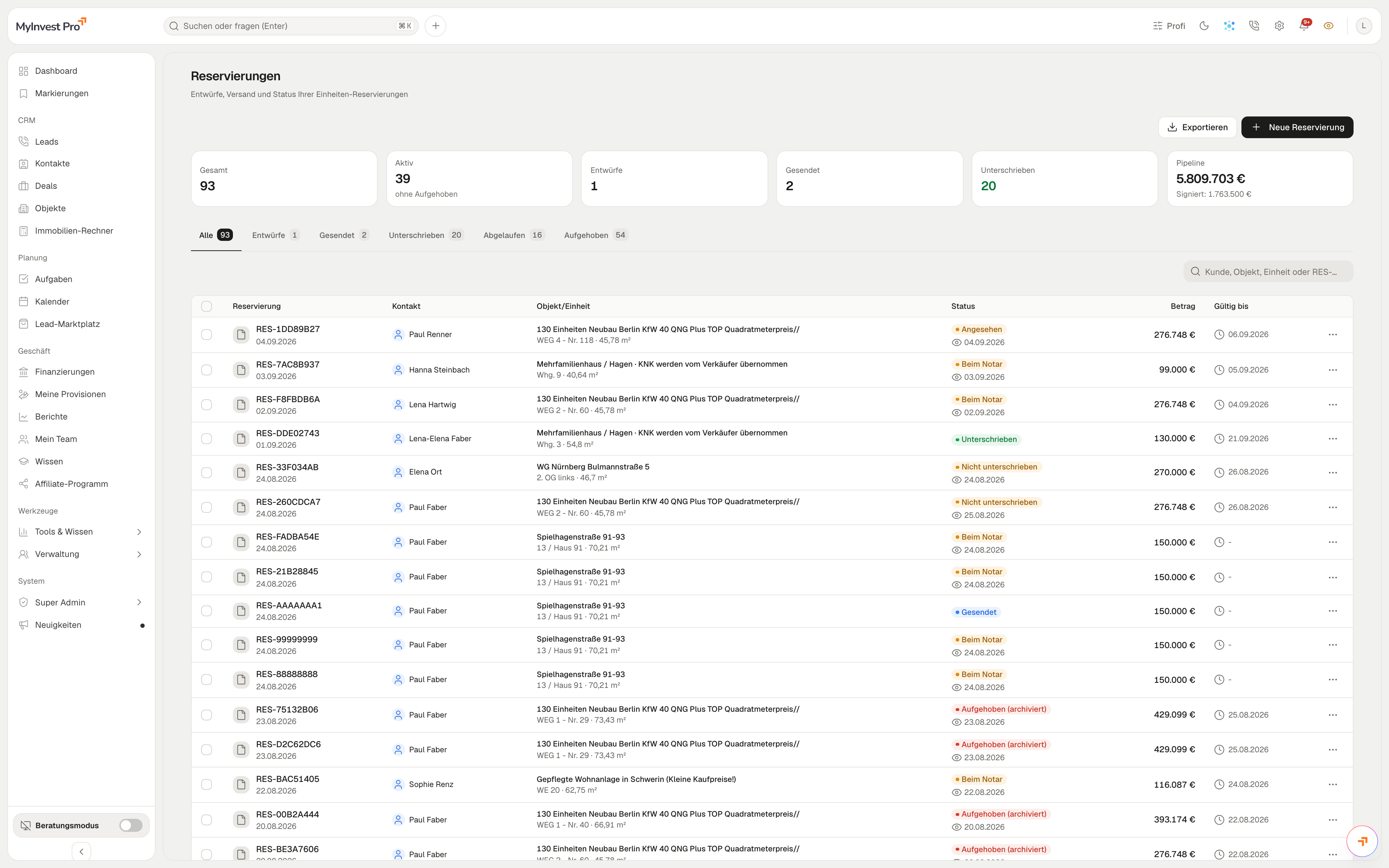

Von der Reservierung bis zum Notartermin hängt jeder Schritt am Objekt — mit Zeitstempel, Zuständigkeit und Status.


Bildschirmaufnahme aus der App, Beispieldaten.
Reservierungsprozess ansehenRollen so trennen, dass Zusagen nachvollziehbar bleiben
Der Vertrieb verantwortet die Verständlichkeit der Anfrage und die Kommunikation mit dem Käufer. Die technische Prüfung bewertet Ausführbarkeit und Abhängigkeiten. Die kaufmännische Stelle entscheidet über Kalkulation und Angebotspreis. Die Bauleitung übernimmt den freigegebenen Umfang in die Ausführungskoordination. Benennen Sie für diese Aufgaben konkrete Personen und Vertretungen. Eine Nachricht an ein allgemeines Projektpostfach dokumentiert den Versand, aber noch keine übernommene Bearbeitung. Der Vorgang braucht einen erkennbaren nächsten Bearbeiter, damit Rückfragen nicht zwischen Abteilungen liegen bleiben.
Die Freigabematrix sollte nach Entscheidungsart unterscheiden. Eine Änderung am Schalterprogramm benötigt andere Fachkenntnisse als eine verschobene Wand mit Auswirkungen auf Leitungen und Möblierung. Definieren Sie deshalb, wann Fachplanung, Einkauf oder Projektleitung hinzukommen. Der Vertrieb sollte technische Rückmeldungen nicht eigenständig erweitern: „mit angepasster Leitungsführung möglich“ ist keine Freigabe für eine beliebige Position. Dokumentieren Sie Einschränkungen direkt neben der Entscheidung und übernehmen Sie diese in die Angebotsbeschreibung, soweit sie für die Käuferentscheidung relevant sind.
Prüfen Sie auch die Bearbeitungsrechte in der Software. Derjenige, der eine Anfrage anlegt, sollte nicht dadurch automatisch interne Preise freigeben können. Bei personellen Überschneidungen empfiehlt sich eine nachvollziehbare Gegenprüfung durch eine weitere zuständige Person. Maßgeblich ist die dokumentierte Entscheidung, nicht die Anzahl organisatorischer Abteilungen. Eine kleine Projektorganisation kann den Ablauf ebenfalls umsetzen, wenn Aufgaben, Prüfschritte und Vertretung klar benannt sind und die Historie erkennen lässt, wer welche Grundlage tatsächlich geprüft hat.
Empfohlene Zuständigkeit nach Entscheidung
| Entscheidung | Verantwortliche Rolle | Nachweis im Vorgang |
|---|---|---|
| Anfrage konkretisieren | Vertrieb | Abweichung zum Standard mit Käuferabstimmung |
| Ausführbarkeit bewerten | Technische Projektverantwortung | Planbezug, Bedingungen und Termin |
| Angebotspreis freigeben | Kaufmännische Verantwortung | Geprüfte Kalkulation und Angebotsfassung |
| Ausführung übernehmen | Bauleitung | Bestätigter Umfang und aktuelle Unterlagen |
Wie leiten Sie die Sonderwunschfrist aus dem Baufortschritt ab?
Leiten Sie die Sonderwunschfrist rückwärts vom maßgeblichen Bestell-, Planungs- oder Ausführungstermin ab. Berücksichtigen Sie technische Prüfung, Kalkulation, Käuferentscheidung und interne Übergabe. Der früheste nicht mehr verschiebbare Vorgang bestimmt den verfügbaren Rahmen. Die Bauleitung bestätigt die Grundlage; der Vertrieb kommuniziert daraus eine konkrete Frist für die jeweilige Änderung.
Die Verbindung Sonderwunschfrist Baufortschritt sollte je Gewerk sichtbar sein. Eine Grundrissanpassung kann bereits bei der Ausführungsplanung entscheidungsreif sein müssen, während eine Materialauswahl einem anderen Beschaffungsablauf folgt. Ein einheitlicher Projektstichtag verdeckt solche Unterschiede. Hinterlegen Sie deshalb den fachlichen Auslöser neben dem Datum: etwa die Freigabe des Elektroplans oder die Bestellung des Bodenbelags. Ändert sich der Bauablauf, prüfen Sie betroffene offene Angebote gezielt. Bereits abgegebene Zusagen sollten dabei nicht kommentarlos überschrieben werden.
Unterscheiden Sie außerdem Anfragefrist, Angebotsgültigkeit und spätesten Übergabetermin. Eine fristgerechte Anfrage enthält nicht zwangsläufig alle nötigen Angaben. Legen Sie fest, wie fehlende Maße, Materialangaben oder Käuferentscheidungen behandelt werden, und informieren Sie den Käufer über den konkreten Bearbeitungsstand. Für bereits versandte Angebote empfiehlt sich eine erneute Prüfung, sobald sich ihre technischen Grundlagen ändern. Der Kalender erinnert an Termine; ob die angebotene Leistung weiterhin umsetzbar ist, entscheidet die zuständige Fachrolle anhand des aktuellen Bauablaufs.
Praxis-Tipp
Rückwärtsplanung sichtbar machen
Empfehlenswert ist ein Fristblatt je Gewerk mit Auslöser, zuständiger Person und internem Übergabetermin. So bleibt erkennbar, warum die Käuferentscheidung früher benötigt wird als der eigentliche Einbau.
Preisstände vom Orientierungswert bis zum Angebot trennen
Ein unverbindlicher Orientierungswert erfüllt einen anderen Zweck als ein freigegebenes Angebot. Er hilft dem Käufer einzuschätzen, ob die gewünschte Variante weiter geprüft werden soll. Kennzeichnen Sie seinen vorläufigen Charakter und die offenen Grundlagen unmittelbar bei der Preisangabe. Ein Betrag ohne Status wandert sonst aus der Gesprächsnotiz in die Erwartung des Käufers. Für den internen Ablauf empfiehlt sich die Unterscheidung zwischen Kostenschätzung, geprüfter Kalkulation und freigegebenem Angebot, jeweils mit verantwortlicher Person und zugrunde liegender Leistungsfassung.
Das Angebot beschreibt die Änderung gegenüber dem Standard und benennt ausdrücklich, welche Leistungen entfallen. Bei einem Materialwechsel sind Lieferung, Einbau, Untergrundvorbereitung und Nebenarbeiten getrennt zu prüfen. So vermeiden Sie, dass ein Materialpreis versehentlich als vollständiger Änderungspreis dargestellt wird. Ergänzen Sie die zugehörigen Zeichnungen sowie erkennbare Auswirkungen auf Termine und angrenzende Arbeiten. Der Käufer sollte die angebotene Leistung anhand der Unterlagen verstehen können, ohne interne Kürzel oder den Gesprächsverlauf mit dem technischen Prüfer rekonstruieren zu müssen.
Nach einer Preisfreigabe können sich Grundlagen erneut ändern: Der Käufer wählt eine andere Ausführung oder ein Lieferant ersetzt das angefragte Produkt. Erstellen Sie dann eine neue Angebotsfassung und halten Sie die Abweichung fest. Eine ältere Zustimmung sollte im System nicht auf den neuen Leistungsumfang übertragen werden. Dasselbe gilt bei einem Preisnachlass: Halten Sie fest, ob sich nur der Preis oder auch die Leistung ändert. Dadurch bleibt für Bauleitung und Abrechnung dieselbe vereinbarte Grundlage erkennbar.
- Orientierungswert: vorläufige Grundlage und offene Prüfung benennen.
- Kalkulation: Kosten, Standardgutschrift und Koordination zusammenführen.
- Angebot: Leistungsfassung, Preis und Entscheidungsfrist verbinden.
- Überarbeitung: geänderte Positionen und neue Freigabe dokumentieren.
Sonderwunschablauf an einer Einheit prüfen
Nutzen Sie einen anonymisierten Vorgang, um Felder, Zuständigkeiten und Übergaben in MyInvest Pro zu prüfen. Beziehen Sie auch eine überarbeitete Angebotsfassung ein.
MyInvest Pro
Wie berechnen Sie einen nachvollziehbaren Sonderwunschaufschlag?
Berechnen Sie zunächst die zusätzlichen Kosten abzüglich entfallender Standardleistungen und ergänzen Sie den zugeordneten Planungs- und Koordinationsaufwand. Darauf bauen Sie den gewünschten Ergebnisbeitrag auf. Unterscheiden Sie einen Aufschlag auf die Kosten von einer Marge bezogen auf den Verkaufspreis. Die verwendete Bezugsgröße gehört ausdrücklich zur Kalkulation.
Annahme: Für eine geänderte Elektroausstattung betragen die zusätzlichen Ausführungskosten 2.400 Euro, die entfallende Standardleistung wird intern mit 400 Euro gutgeschrieben und der zusätzliche Planungsaufwand beträgt 300 Euro. Daraus ergibt sich im Beispiel eine Kostenbasis von 2.400 − 400 + 300 = 2.300 Euro. Annahme: Sämtliche Werte liegen auf derselben internen Kalkulationsbasis vor; steuerliche Effekte und weitere Kosten bleiben im Beispiel unberücksichtigt. Die Darstellung erklärt die Preisrechnung und ist kein versandfertiges Käuferangebot.
Annahme: Der kalkulierte Aufschlag beträgt 20 Prozent auf die Kostenbasis von 2.300 Euro. Der Zuschlag beträgt damit 460 Euro und der kalkulatorische Verkaufspreis 2.760 Euro; der Ergebnisbeitrag entspricht rund 16,67 Prozent dieses Preises. Annahme: Soll stattdessen eine Marge von 20 Prozent des Verkaufspreises erreicht werden, ergibt sich 2.300 ÷ 0,80 = 2.875 Euro. Prüfen Sie vor Freigabe, welche Kosten tatsächlich berücksichtigt sind. Ein rechnerischer Beitrag ist kein nachgewiesener Projektgewinn.
2.300 Euro
Kostenbasis im Rechenbeispiel
Annahme: Ausführung minus Standardgutschrift plus Planung
2.760 Euro
Kalkulatorischer Verkaufspreis im Beispiel
Annahme: 20 Prozent Aufschlag auf die Kostenbasis
2.875 Euro
Alternative Preisrechnung im Beispiel
Annahme: 20 Prozent Marge bezogen auf den Verkaufspreis
Annahme dokumentieren und Vertragsform gesondert prüfen
Für die interne Steuerung empfiehlt sich eine schriftlich dokumentierte Käuferentscheidung mit eindeutigem Bezug auf Angebot und Anlagen. Diese Dokumentation ersetzt jedoch nicht die Prüfung der erforderlichen Vertragsform. § 311b Abs. 1 Satz 1 BGB verlangt die notarielle Beurkundung eines Vertrags über die Verpflichtung zur Übertragung oder zum Erwerb von Grundstückseigentum. Ob die konkrete Änderungsvereinbarung diese Form benötigt, sollte das Notariat anhand des Vertragszusammenhangs beurteilen. Quelle: [Bürgerliches Gesetzbuch](https://www.gesetze-im-internet.de/bgb/).
Die Arbeitsfolge Nachträge Kaufvertrag Neubau Prozess beginnt organisatorisch deshalb mit der Einordnung des Vertragsstands. Vor der Beurkundung können abgestimmte Änderungen für den vorgesehenen Vertragsumfang aufbereitet werden. Bei bereits beurkundeten Einheiten empfiehlt sich ein gesonderter Prüfauftrag an das Notariat oder die juristische Betreuung. Halten Sie intern fest, wer die Formfrage bearbeitet und auf welche Dokumentfassung sich die Rückmeldung bezieht. Die kaufmännische Freigabe sollte diesen Prüfschritt nicht verdecken, weil sie eine andere Frage beantwortet.
Führen Sie den Eingang der Käuferentscheidung und die interne Bestätigung der Vertragsprüfung als getrennte Zustände. Die operative Kennzeichnung „angenommen“ sollte nicht automatisch „zur Ausführung freigegeben“ bedeuten. Für die Übergabe empfiehlt sich ein Paket aus maßgeblicher Angebotsfassung, zugehörigen Plänen, Käuferentscheidung und dokumentiertem Prüfergebnis. Auch bei digitaler Unterzeichnung bleibt diese Zuordnung wichtig: Prüfen Sie zuerst den für den konkreten Vorgang vorgesehenen Abschlussweg und wählen Sie anschließend das passende technische Verfahren. Dieser Ablauf ist eine organisatorische Einordnung.
Experten-Tipp
Annahme eindeutig zuordnen
Verweisen Sie in der Käuferabstimmung ausdrücklich auf die maßgebliche Angebots- und Planfassung. Eine allgemein formulierte Zustimmung sollte intern zur Klärung zurückgehen, wenn mehrere Varianten diskutiert wurden.
Die Übergabe endet erst mit bestätigter Übernahme
Eine versandte E-Mail ist noch keine bestätigte Übernahme in die Ausführung. Lassen Sie die Bauleitung im Vorgang dokumentieren, welche freigegebenen Unterlagen sie übernommen hat und ob Rückfragen bestehen. Das Übergabepaket sollte den ausgeführten Standardbezug, die Änderung, den gültigen Plan und die relevanten Terminbedingungen enthalten. Interne Preisdetails gehören nur hinein, soweit sie für die jeweilige Aufgabe erforderlich sind. Der Vertrieb erhält anschließend einen Status, den er gegenüber dem Käufer erklären kann, ohne selbst Bauanweisungen zu formulieren.
Besondere Aufmerksamkeit brauchen Abhängigkeiten zwischen Gewerken. Eine verschobene Küchenposition kann Elektro, Wasserführung und Möblierungsplanung berühren. Prüfen Sie daher, ob die freigegebene Änderung auch in den angrenzenden Unterlagen angekommen ist. Ein aktualisierter Käuferplan allein löst diese Abstimmung nicht. Benennen Sie im Vorgang die betroffenen Fachverantwortlichen und dokumentieren Sie deren Rückmeldung. So lässt sich später erkennen, ob eine Verzögerung aus einer offenen Ausführungsfrage oder aus einer noch fehlenden Käuferentscheidung entstanden ist.
Kommt nach der Übergabe ein weiterer Wunsch hinzu, sollte er als Änderung des freigegebenen Umfangs erkennbar werden. Überschreiben Sie die bisherige Grundlage nicht. Die Bauleitung bewertet den aktuellen Ausführungsstand, die kaufmännische Stelle prüft zusätzliche Kosten und der Vertrieb organisiert die Käuferabstimmung. Bereits bestellte Materialien oder begonnene Arbeiten können die Bewertung verändern. Ob daraus ein neues Angebot entsteht, entscheidet der dokumentierte Prüfablauf. Eine beiläufige Abstimmung auf der Baustelle sollte intern denselben Weg zurück in den Vorgang finden.
Zahlungsprüfung vom Angebotsstatus getrennt halten
Ein freigegebener Sonderwunschpreis ist noch keine Zahlungsfreigabe. § 3 Abs. 1 MaBV nennt Voraussetzungen für die Entgegennahme von Erwerbergeldern; § 3 Abs. 2 MaBV verknüpft Teilbeträge mit dem Bauablauf. Für Sonderwünsche empfiehlt sich deshalb eine gesonderte Prüfung ihrer Einordnung in Vertrag und Zahlungsplan, bevor die Buchhaltung eine Anforderung vorbereitet. Die Angebotsannahme allein sollte im CRM keine automatische Zahlungsanforderung auslösen. Quelle: [Makler- und Bauträgerverordnung](https://www.gesetze-im-internet.de/gewo_34cdv/).
Übergeben Sie der zuständigen kaufmännischen oder juristischen Stelle die vereinbarte Leistung, den Preis, die Vertragszuordnung und den Ausführungsstand. § 650v BGB knüpft den Anspruch auf Abschlagszahlungen an eine Vereinbarung nach der dort bezeichneten Verordnung. Lassen Sie deshalb den konkreten Zahlungsweg prüfen, statt aus dem Wort „Sonderwunsch“ eine frei wählbare Vorauszahlung abzuleiten. Im System sollte sichtbar sein, ob die Zahlungszuordnung bereits geklärt ist oder noch bearbeitet wird. Quelle: [Bürgerliches Gesetzbuch](https://www.gesetze-im-internet.de/bgb/).
Trennen Sie für das Reporting vereinbarte Mehrerlöse, zur Abrechnung freigegebene Beträge und tatsächlich eingegangene Zahlungen. Diese Werte beantworten unterschiedliche Fragen. Der Vertrieb benötigt den bestätigten Umfang für die Käuferkommunikation, die Projektsteuerung den wirtschaftlichen Stand und die Buchhaltung den geprüften Abrechnungsbezug. Erfassen Sie Abweichungen mit ihrem Grund, etwa eine noch ungeklärte Leistungszuordnung oder eine fehlende Ausführungsbestätigung. Dadurch wird ein offener Betrag nicht vorschnell als Zahlungsproblem des Käufers eingeordnet, obwohl intern noch eine Voraussetzung bearbeitet wird.
Den Ablauf mit echten Vorgängen prüfen und verbessern
Für die laufende Steuerung empfiehlt sich eine Übersicht nach Einheit, Gewerk, nächstem Termin und verantwortlicher Person. Zeigen Sie offene technische Prüfungen getrennt von versandten Angeboten und angenommenen Änderungen ohne bestätigte Übergabe. Ein gemeinsamer Status „in Bearbeitung“ verdeckt die eigentliche Aufgabe. Ergänzen Sie den Grund einer Sperre und die nächste erforderliche Entscheidung. So kann die Projektleitung im Gespräch gezielt klären, ob Fachplanung, Kalkulation oder Käuferkommunikation den nächsten Schritt übernehmen muss.
Bewerten Sie den Ablauf anhand nachvollziehbarer Vorgänge statt anhand unbelegter Zielwerte. Sinnvoll sind die Bearbeitungsdauer ab vollständiger Anfrage, Angebote mit überschrittener Entscheidungsfrist und Übergaben mit fehlender Bestätigung. Definieren Sie jeweils Beginn, Ende und Umgang mit Unterbrechungen. Andernfalls erscheint eine langsame Käuferentscheidung als interne Verzögerung oder eine unvollständige Anfrage als vollständig bearbeitbarer Auftrag. Kennzahlen sollen die Ursache sichtbar machen. Sie ersetzen weder die fachliche Prüfung noch das Lesen der Unterlagen bei widersprüchlichen Statusangaben.
Für die Einführung empfiehlt sich ein begrenzter Pilotumfang mit unterschiedlichen Änderungsarten und einer Vertretungsübergabe. Prüfen Sie dabei den gesamten Weg vom Verkaufsgespräch bis zur übernommenen Ausführung, einschließlich abgelehnter Wünsche und überarbeiteter Angebote. In MyInvest Pro sind CRM, Projekt- und Einheitenverwaltung sowie Reporting fachliche Anknüpfungspunkte. Prüfen Sie anhand Ihres Ablaufs, welche Felder, Verknüpfungen und Freigaben in der konkreten Einrichtung verfügbar sind. Entscheidend ist, ob die nächste zuständige Person ohne Nebenliste zuverlässig weiterarbeiten kann.
Praxis-Tipp
Mit einer verspäteten Änderung testen
Empfehlenswert ist ein Testvorgang, bei dem sich der Käuferwunsch nach der Übergabe verändert. Prüfen Sie, ob alte Freigaben sichtbar bleiben und die neue Variante erneut durch Technik, Kalkulation und Übergabe läuft.
FAQ: Häufige Fragen
Ist jede Ausstattungswahl ein Sonderwunsch?
Vergleichen Sie die Auswahl mit dem vorgesehenen Leistungsumfang. Eine Wahl innerhalb des angebotenen Standards sollte organisatorisch anders behandelt werden als eine zusätzliche oder ersetzende Leistung.
Darf der Vertrieb vor der technischen Prüfung einen Preis nennen?
Als Prozessregel empfiehlt sich nur ein ausdrücklich gekennzeichneter Orientierungswert mit benannten offenen Grundlagen. Ein freigegebenes Angebot sollte auf geprüfter Leistung, Kalkulation und Terminbewertung beruhen.
Was geschieht mit einer Anfrage nach dem Stichtag?
Leiten Sie die Anfrage zur erneuten Machbarkeitsprüfung weiter. Dokumentieren Sie Baufortschritt, mögliche Zusatzkosten und die Entscheidung, statt den früheren Angebotsstand ungeprüft zu übernehmen.
Reicht eine Zustimmung per E-Mail für die Ausführung?
Für die interne Ausführungsfreigabe sollte sie nicht allein ausschlaggebend sein. Prüfen Sie zusätzlich Leistungsfassung, technische Freigabe, Preisstand und den dokumentierten Abschluss der Vertragsprüfung.
Wie werden entfallende Standardleistungen berücksichtigt?
Erfassen Sie deren kalkulatorischen Wert getrennt von den zusätzlichen Kosten. Zeigen Sie im Angebot verständlich, welche Standardleistung durch die gewünschte Ausführung ersetzt wird.
Wie bleibt ein abgelehnter Sonderwunsch nachvollziehbar?
Bewahren Sie Anfrage, Ablehnungsgrund und mitgeteilte Alternative im Vorgang auf. Markieren Sie eindeutig, welche Ausführung anschließend als Arbeitsgrundlage weitergeführt wird.
Fazit
Sonderwünsche lassen sich steuern, wenn die Einheit, der Leistungsumfang und die Entscheidungsgrundlagen zusammenbleiben. Der Vertrieb braucht einen erklärbaren Stand, die technische Verantwortung einen eindeutigen Prüfauftrag und die Bauleitung eine bestätigte Ausführungsgrundlage. Fristen und Preise sollten deshalb gemeinsam mit ihren Voraussetzungen dokumentiert werden.
Beginnen Sie mit der Übergabe, an der heute Rückfragen entstehen: von der Anfrage zur Technik, vom Angebot zur Annahme oder von der Freigabe zur Baustelle. Definieren Sie dort die erforderlichen Angaben und den verantwortlichen Empfänger. Erweitern Sie anschließend den Ablauf so, dass Vertragsprüfung und Zahlungszuordnung ebenso nachvollziehbar bleiben.
Passend zum Thema
- MyInvest Pro: Vertriebssoftware für Bauträger, Immobilienvertriebe und Vertriebspartner: CRM, Projekte, Reservierungen, Provisionen, Reporting.
- Projekt- und Einheitenverwaltung: Hier finden Sie den Produktbereich für die Zuordnung von Informationen zu Projekten und Einheiten.
- Reporting & Kennzahlen: Hier können Sie die Möglichkeiten für Auswertungen und die Abbildung Ihrer Steuerungsfragen einordnen.
- Notartermin Immobilie: Vorbereitung im Vertrieb sauber steuern: Der Beitrag ergänzt den Sonderwunschablauf um die Vorbereitung und Koordination des Notartermins.
- Datenraum für Vertriebspartner: Projektunterlagen abgestuft freigeben: Der Beitrag erläutert ergänzend, wie Projektunterlagen für Vertriebspartner abgestuft bereitgestellt werden.
Externe Quellen
- Makler- und Bauträgerverordnung (MaBV): § 3 Abs. 1 und Abs. 2 MaBV enthalten die hier eingeordneten Vorgaben zur Entgegennahme von Erwerbergeldern.
- Bürgerliches Gesetzbuch (BGB): § 311b Abs. 1 Satz 1 BGB und § 650v BGB bilden die genannten Bezugspunkte für Vertragsform und Abschlagszahlungen.
